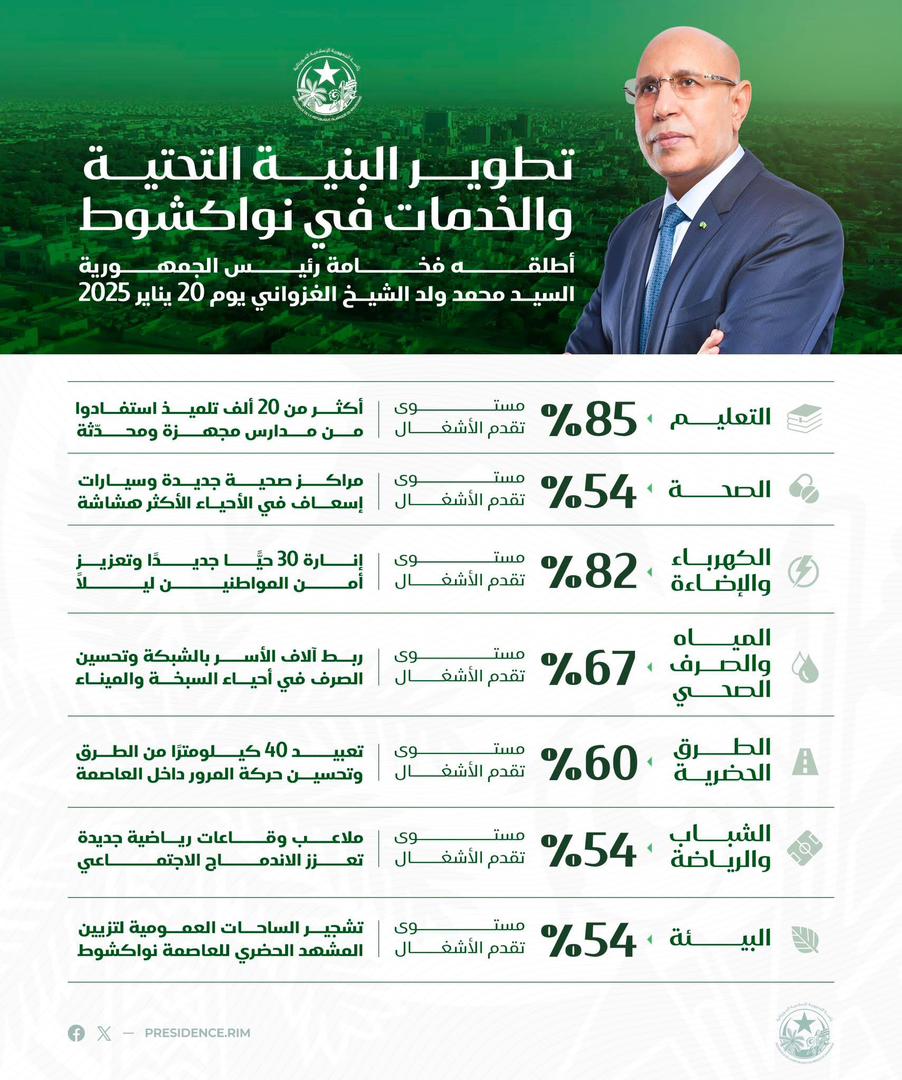

ضمن الجهود الحكومية لتطوير البنية التحتية وتحسين جودة الخدمات في العاصمة نواكشوط، يواصل البرنامج الاستعجالي لتنمية مدينة نواكشوط تنفيذ مكونة الكهرباء والإنارة العمومية، والتي سجلت نسبة إنجاز بلغت 82.04%، واستفادت منها 50% من الأحياء المستهدفة حتى الآن.
تفاصيل الإنجازات حسب المكونات:
1. المحطات الكهربائية (جهد متوسط/منخفض):
- تم تشغيل 34 محطة من أصل 40، أي ما يمثل نسبة إنجاز 85%.
2. كابلات الجهد 33 كيلوفولت:
- تمديد 8 كلم بين المحطة المزدوجة والمحطة الشمالية (24%).
- تمديد كابلات على الرابطين بين عرفات والمركز بنسبة إنجاز 100%.
3. كابلات الجهد 15 كيلوفولت:
- تمديد 18 كلم لتغذية مناطق مخازن، جديدة، جيبوج بنسبة 100%.
- استبدال الربط المغذي لمحطة حي "40 كلم" بنسبة 100%.
- تمديد 26 كلم لتغذية المحطات الجديدة بنسبة 100%.
- نسبة الربط الإجمالية بالكابلات بلغت 87%.
4. الإنارة العمومية:
- تنفيذ الشبكات الجديدة في بعض محاور نواكشوط وخط الحافلات السريعة (BHNS) بنسبة 100%.
الجهة المنفذة: وزارة الطاقة والنفط، بإشراف مباشر من الوزارة الأولى.
تعكس هذه الإنجازات التزام السلطات العليا بتوفير خدمات كهرباء وإنارة ذات جودة، تستجيب لحاجيات المواطنين وتساهم في تعزيز التنمية الحضرية بالعاصمة.
